津山圏域クリーンセンター敷地造成工事

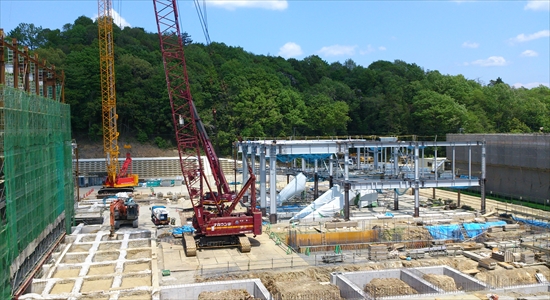

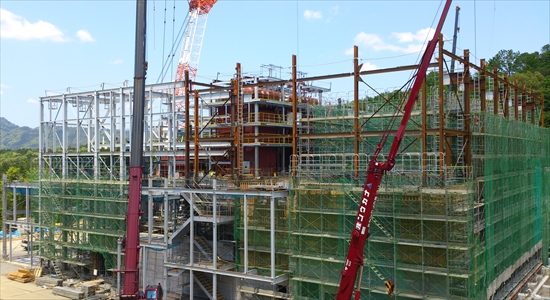

施設建設工事、管理棟及び最終処分場建築工事の現況について(平成27年5月)

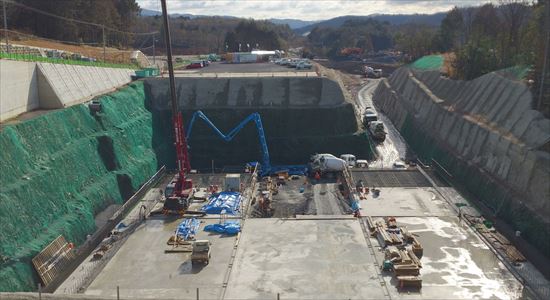

平成27年5月現在、熱回収施設において、ボイラーの組立・溶接作業を行っています。管理棟においては、1 階部分のコンクリート打設が完了し、2階部分の鉄筋、型枠作業を進めています。最終処分場の建築工事では底面のコンクリート打設が終了し、側面のコンク リート打設工事を進めています。

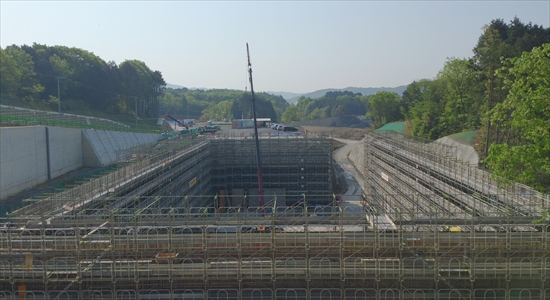

①熱回収施設の建設工事作業状況(ごみピット及び炉室工事状況) |
②リサイクル施設の建設工事作業状況(敷地南より全体を望む) |
①熱回収施設の建設工事作業状況(ごみピット及び炉室工事状況) ②リサイクル施設の建設工事作業状況(敷地南より全体を望む)

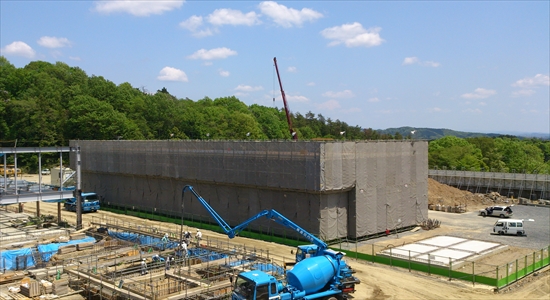

③管理棟の建築工事作業状況(敷地南西より全体を望む) ④最終処分場の建築工事作業状況(敷地西より全体を望む)
⑤最終処分場の建築工事作業状況(敷地東より全体を望む)
施設建設工事、管理棟及び最終処分場建築工事の現況について(平成27年1月)

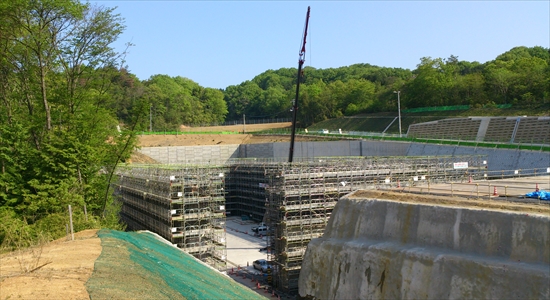

平成27年1月現在、熱回収施設において、ごみピットのコンクリート打設が終了しました。また、管理棟及び最終処分場の建築工事に着手し、各工事を進めています。

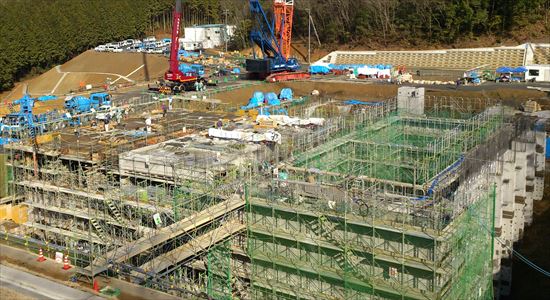

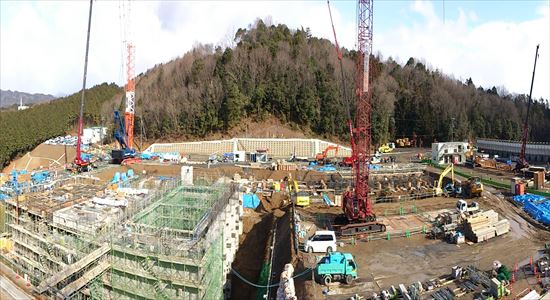

熱回収施設の建設工事作業状況(ごみピット及び炉室工事状況) 熱回収施設の建設工事作業状況(敷地南より全体を望む)

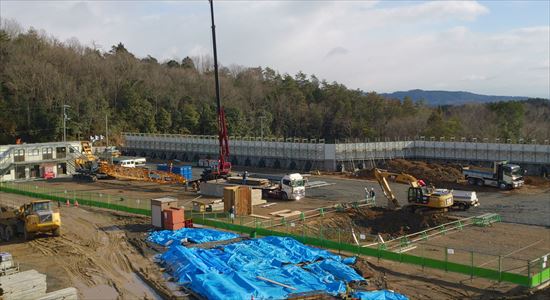

管理棟の建築工事作業状況(敷地南西より全体を望む) 最終処分場の建築工事作業状況(敷地西より全体を望む)
施設建設工事の現況について(平成26年8月)

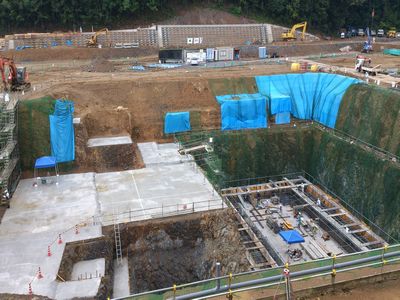

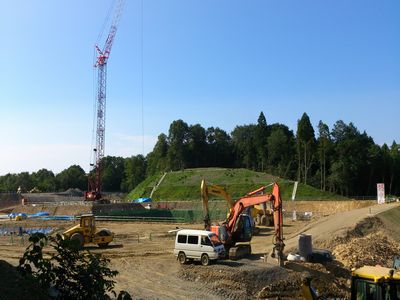

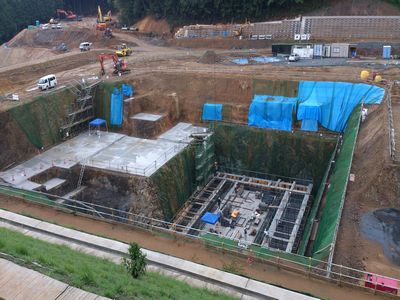

平成26年8月現在、ごみピット部分の掘削工事が終了し、ごみピット耐圧板コンクリートの打設に向けて鉄筋、型枠工事を急ピッチで進めています。
熱回収施設の建設工事作業状況(敷地西南を望む) 熱回収施設の建設工事作業状況(敷地東南を望む)
熱回収施設の建設工事作業状況(ごみピット部分の工事状況) 熱回収施設の建設工事作業状況(ごみピット地下部分の工事状況)
工事の現況について(平成26年5月)

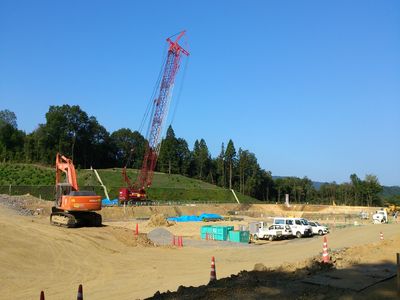

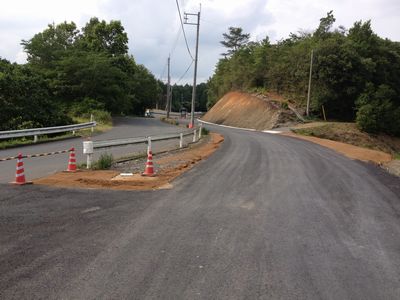

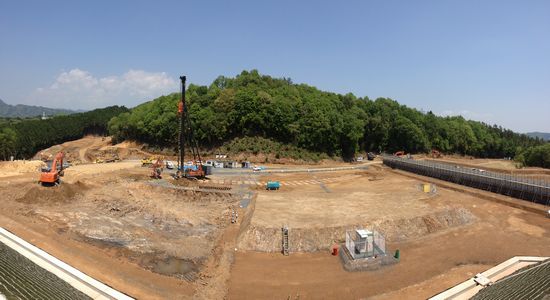

平成26年5月現在、熱回収・リサイクル施設予定地のピット掘削及び基礎杭打などを進めています。

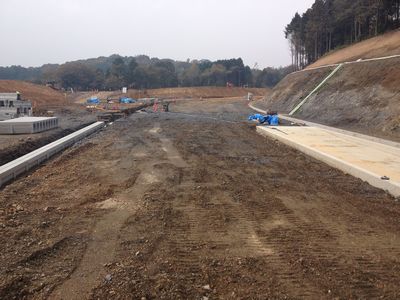

進入路工事の作業状況(植生基材吹付 施工状況) 施設建設工事の作業状況(基礎杭打 施工状況)

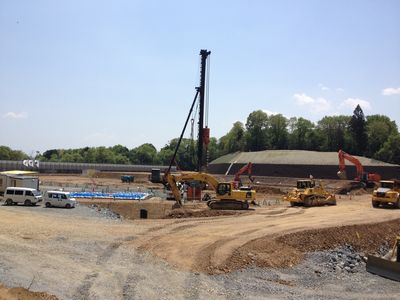

施設建設工事の作業状況(ピット掘削及び基礎杭打 施工状況)
工事の現況について(平成25年11月)

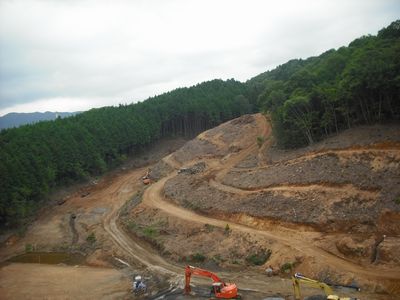

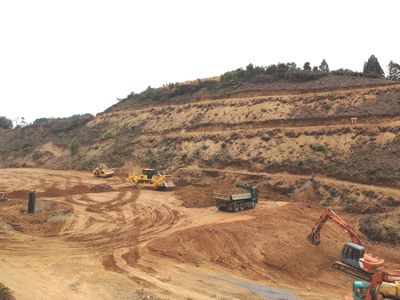

平成25年11月現在、熱回収・リサイクル施設予定地の敷地造成、進入路整備などを進めています。

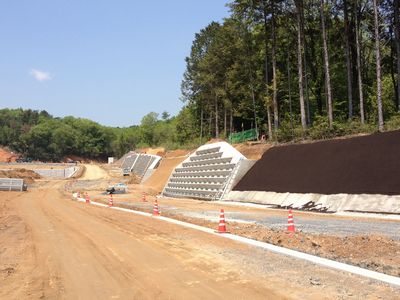

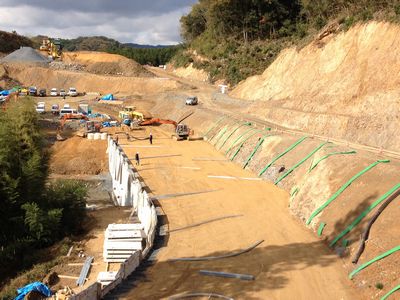

進入路工事の作業状況(卵形側溝 施工状況) 進入路工事の作業状況(緑化ブロック擁壁工 施工状況)

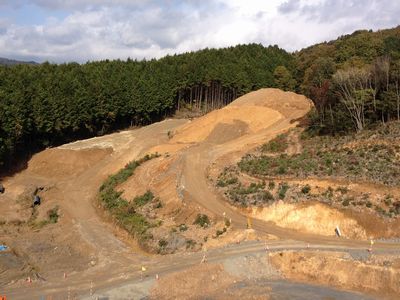

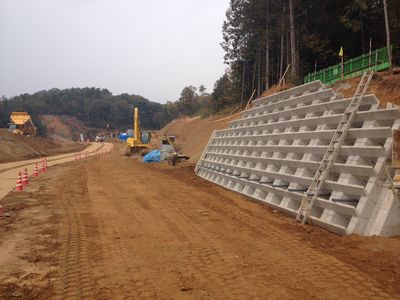

進入路工事の作業状況(補強土壁工 施工状況) 造成地の作業状況(敷地北西部付近)
写真奥は熱回収・リサイクル施設敷地
工事の現況について(平成25年7月)

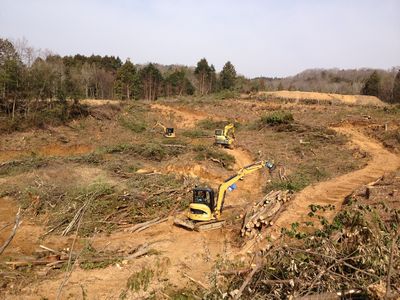

平成25年3月現在、敷地造成工事に向けて、立木の伐採作業に着手しました。

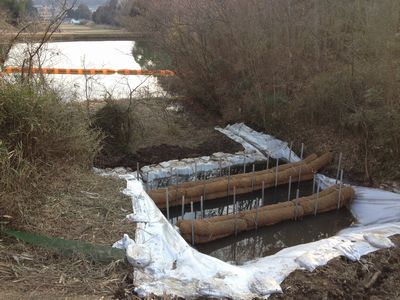

また、準備工の濁水処理フェンス工、濁水処理工、土砂流出防止柵の設置を行い工事中での濁水対策を実施しています。
造成地の状況(北西より望む) 造成地の状況(敷地北西部)
工事用進入路
工事の現況について(平成25年3月)
平成25年3月現在、敷地造成工事に向けて、立木の伐採作業に着手しました。
また、準備工の濁水処理フェンス工、濁水処理工、土砂流出防止柵の設置を行い工事中での濁水対策を実施しています。
